深度 | 拒绝“救火式”交付:装备制造业OTD提升的底层逻辑

2026-02-03 09:00


交期不足、需求反复、物料短缺、设计变更、产能告急…… 装备制造企业的订单履行环节,几乎每天都在上演 “救火式” 作业。忙前忙后心力交瘁,最终订单准时交付率(OTD)却不理想,业务团队疲于奔命、客户满意度持续走低、企业业绩目标难以达成。如何跳出 “越救火越忙乱” 的恶性循环,提升OTD 达成率?关键在供应链的早期介入。

一、装备制造行业的订单特性与履约痛点


装备制造行业产品结构复杂、客制化程度高,其订单特性主要体现为:

多品种小批量生产

以客户定制需求为导向,生产计划变动频繁,市场预测难度大,主要依托实际订单排产。

深度定制化设计

每单产品均存在不同程度的设计调整,设计周期占比高,且易产生新物料需求,影响订单履约周期。

零成品库存模式

仅储备少量标准件,接单后才启动生产/改制流程,生产弹性相对较弱。

需求波动且周期长

受宏观经济、行业政策影响显著,客户购买决策链长,订单周期较长。

这些特征共同导致了企业在订单履行中面临以下典型痛点

商机管理碎片化

线索、商机仅掌握在业务员手中,进度无统一可视化管理,受个人工作习惯影响大,商机进度不可控。

设计环节不确定性高

设计周期无明确标准,易出现“边履行边设计”的情况,容易打乱后续生产与采购计划。

零部件重用率低

定制化需求导致零部件通用性差、品类繁杂,采购作业效率低,进一步增加采购难度。

新物料供应风险大

新物料采购周期长,部分需开发新供应商,且客户需求变动频繁,供应商难以快速响应,交期无法保障,还易产生呆滞物料。

项目交付周期可控性差

订单履约周期长,客户需求易变更,且产品安装调试受现场环境、工程发包影响,进度难掌控,易造成交期延后或成品压库。

生产计划易脱节

生产排产受物料到料进度、客户需求变更双重影响,生产延误、成品产出后无法及时发货成为常态。

这些痛点的核心症结在于:供应链环节始终处于“被动响应”状态,合同签订后才开始准备,留给后续工作的筹备时间极为有限。而破解这一问题的关键,就是推动供应链从“事后救火”向事前介入、提前筹备转型。

二、破局关键:

供应链早期介入,重构订单履约逻辑

1、什么是供应链 “早期介入”?

让供应链专业人员通过提前进入项目商机线索阶段,从供应链角度获取关键信息,结合现有供应能力提供专业建议,并启动前置筹备工作,以缩短合同签订后的履约准备时间。


2、供应链早期介入的核心目的

1

提前锁定真实需求信息,为采购、备料、生产等环节争取充足筹备时间;

2

引导客户需求,优先选用企业标准产品,降低定制化难度;

3

提前识别全链路供应风险,制定针对性应对预案;

4

收集客户端供应相关信息,提前制定差异化供应方案。

3、供应链早期介入的核心落地动作

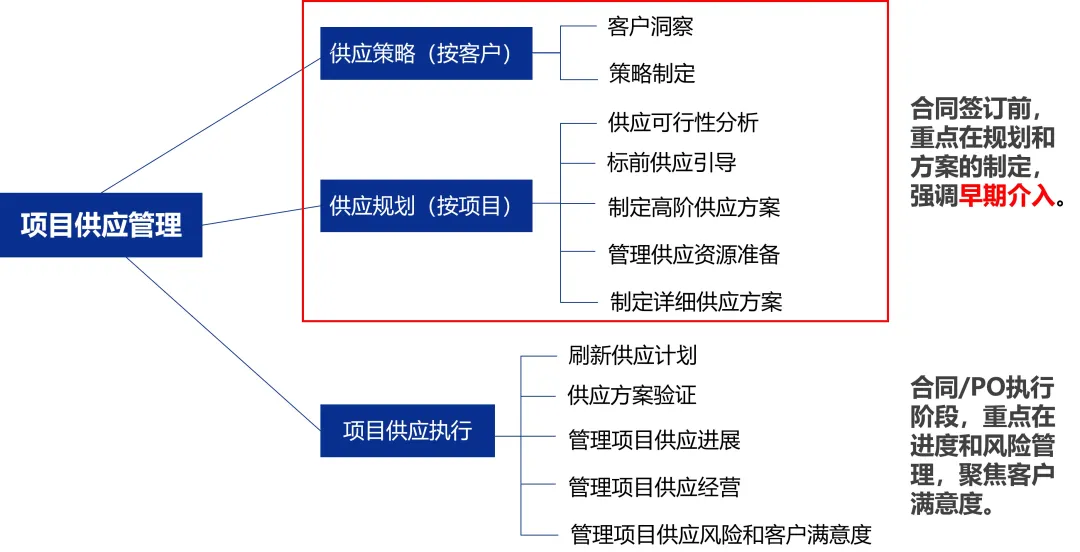

供应链早期介入核心分为供应策略制定与供应规划落地两大环节,层层推进保障落地效果:

(1)供应策略:以洞察为基础,定调项目供应方向

客户情况分析

明确客户需求特性、交期要求、合作量级;

竞争对手分析

对标同行供应链能力,找到自身供应优势与突破点;

企业SWOT分析

结合企业现有供应资源、产能、采购渠道等,明确优劣势与机会、风险;

锚定企业经营诉求

贴合企业业绩目标、库存管控要求、成本控制方向;

确定供应链改进方向

结合项目特点,明确本次项目供应链作业的优化重点与落地路径。

(2)供应规划:以策略为指引,落地前置筹备工作

供应可行性分析

针对客户需求,分析设计、物料、产能等环节的供应可行性,预判潜在问题;

标前供应引导

在项目洽谈阶段,向业务与客户提供专业建议,引导需求标准化;

制定高阶供应方案

明确项目整体供应节奏、核心节点与资源调配方向;

管理供应资源准备

提前对接核心供应商、预留产能、筹备通用物料,做好资源储备;

制定详细供应方案

细化采购、生产等各环节的作业标准、时间节点,形成可落地的执行手册。


三、落地实证:

某装备制造企业的 OTD 提升之路

某装备制造企业 A,长期受订单交期不足、急单频发困扰,供应链团队常年处于“救火”状态。在引入供应链早期介入模式后,设立专职交付经理,针对重点项目,让交付经理提前深度介入,直接对接重点客户获取第一手需求信息,同时协调厂内资源,提前开展需求分析、风险识别与资源筹备。

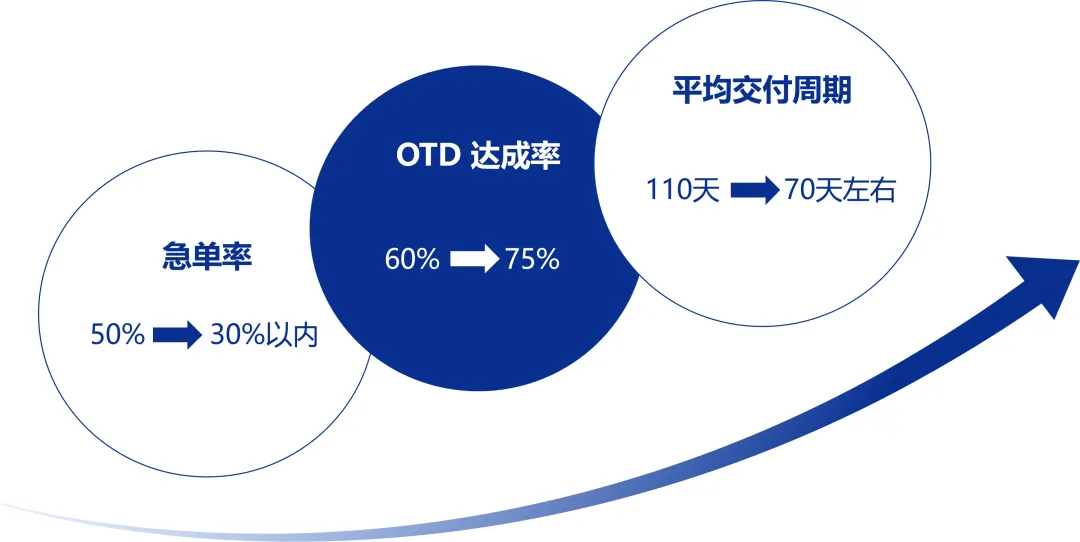

经过半年的落地与优化,企业订单履约效率实现质的提升,客户满意度与企业经营效率同步提升。


四、经验总结:供应链早期介入的成功关键

“早期介入” 的成功关键在于:

   √   销售/业务的及时反馈;

   √   研发的积极配合;

   √   计划采购的数据支撑。

通过供应链的早期介入,从源头减少需求不确定性,为履约环节争取充足时间,最终实现急单率下降、OTD 达成率提升、交付周期压缩的目标。



从“事后救火”到“事前布局”,供应链早期介入不仅是企业提升订单OTD达成率的有效手段,更是企业从“被动履约”向“主动经营”转型的关键一步。唯有打破部门壁垒,推动供应链与销售、研发、生产的全流程协同,才能从源头破解订单履约难题,让装备制造企业的订单管理不再“手忙脚乱”。
